12月整備

12月整備
  • 12月は敷地内の造成のほか、雨水側溝、建屋の基礎などを施工しました。

    トイレ、手洗いへの給水のため、北側道路から水道管をひきこみました。

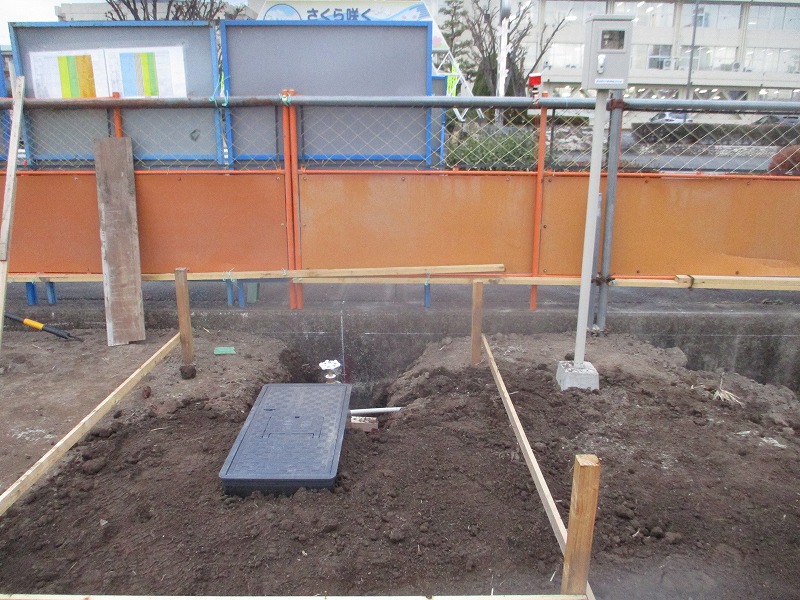

    また、たんぼを埋め立ているため、建屋下の地盤はセメント改良を行いました。写真は、建屋下に必要な地耐力を確認しているところです。

    画像 画像2
  • トイレ、あずまやの基礎部の鉄筋を組立てました。

    型枠を組み、コンクリートの打設を行い、建屋の基礎は完成です。2月中旬にトイレなど建屋を設置する予定です。

    画像3 画像4
  • 敷地内北西 トイレ前に、地震など災害時にひろばを一時避難所として活用するため、防災マンホール(通常敷地内に使用する桝より大きいもの)を設置しております。

    雨水側溝も7割程度設置し、「ひろば」の形がわかるようになってきました。
    1月は引き続き、造成や敷地周辺のフェンス基礎などを施工する予定です。

    画像5 画像6 画像7
更新日 2022年2月3日
